哈尔滨220千伏变电站全面进入综合自动化时代

哈尔滨220千伏变电站全面进入综合自动化时代

来源:中国日报网 2020-12-23 18:56
  • weixin
  • weibo
  • qqzone
分享到微信

摄影 张伯宗

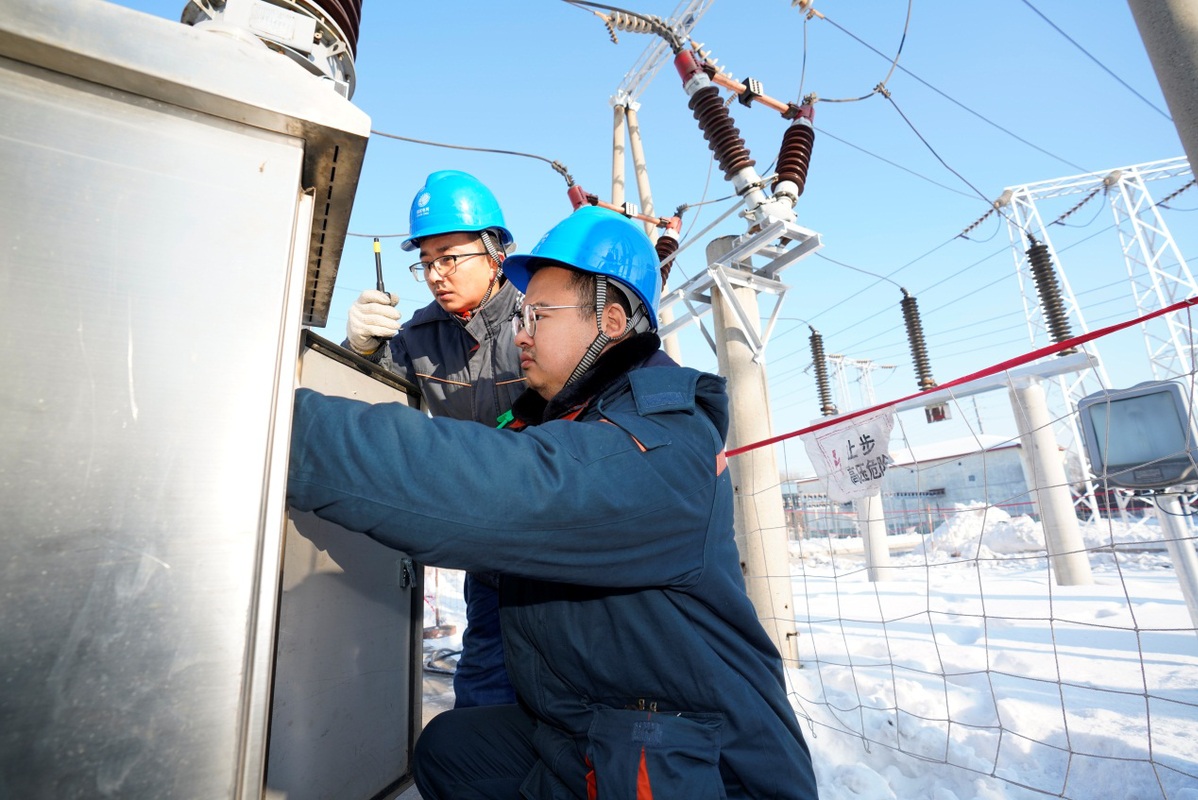

“220千伏阿城变电站10千伏北接变开关运行温度正常,改造的综合自动化设备连续十天高负荷试运行任务完成。”12月23日,伴随着从220千伏阿城变电站传来的汇报声在哈尔滨供电公司电力调度控制中心大厅回响,代表着哈尔滨220千伏变电站已全部进入综合自动化时代。

220千伏阿城变电站承载着哈尔滨市阿城区二分之一的用电负荷。220千伏阿城变电站改造施工任务极其繁重、电网风险大,给施工带来一定难度,负责本次变电站改造的哈尔滨供电公司各级人员严格遵守工作职责和任务,用最短的时间制定了工程推进及管控方案。自10月3日前期准备工作至今,哈尔滨供电公司运检部、安监部、二次检修中心、变电运维一中心派负责人驻扎现场,他们放弃休息时间,全力配合推进该项工程的施工建设。

在改造现场,220千伏阿城变电站综合自动改造工程负责人张鑫鹏对记者说:“本次改造采取了220千伏、66千伏两个电压等级同时改造的方式,自10月19日设备开始轮停,仅仅历时45天共计完成了220千伏阿城变电站8个220千伏间隔、12个66千伏间隔的改造任务。在此期间,哈尔滨供电公司主要领导多次抵达现场指导督导,为了减少220千伏阿城变电站综自改造中负荷损失,在几位主要领导的技术研讨下,最后的工程难点确定采用母联串带、断开线路操作直流的方式进行改造,独辟蹊径的改造思路实现了哈尔滨供电公司有史以来66千伏线路改造工作仅停电2个小时的最短时限记录。”

据220千伏阿城变电站综自改造工程变电站二次系统检修负责人辛东海介绍,由于该工程电压等级高,变电站二次系统接线复杂,改造难度大,施工人员多,安全风险高,改造前期多次进行现场勘查,不断完善施工方案。改造过程中,变电站二次系统作业人员不辞辛苦,夜晚轮流住宿在变电站,严格把好每一道关,做到细微环节零失误,保证施工质量,保障工期进度。

据记者了解,变电站综合自动化改造主要是为了提高变电站安全、可靠稳定运行水平,降低运行维护成本,向广大市民及用电客户提供更高质量的充沛电能与更为优质的电能服务。变电站综合自动化系统主要应用了自动控制技术、数字信息处理和传输技术、计算机软硬件技术。最终实现变电站运行监测、协调、控制和管理任务相互协同。取代变电站过去传统系统的不稳定因素,减少或代替运行值班人员操作流程,使变电站更加智能,安全、稳定、可靠运行。

哈尔滨已全部实现了220千伏变电站综合自动化功能,综合自动化变电站可以把实时电力数据及变电站各项遥感信息准确传输至电力调度控制中心,为变电站无人值守提供了必要条件的同时,更为稳定优质的充沛电能也为哈尔滨市经济社会发展注入了新动能。(中国日报黑龙江记者站)

中国日报网版权说明:凡注明来源为“中国日报网:XXX(署名)”,除与中国日报网签署内容授权协议的网站外,其他任何网站或单位未经允许禁止转载、使用,违者必究。如需使用,请与010-84883777联系;凡本网注明“来源:XXX(非中国日报网)”的作品,均转载自其它媒体,目的在于传播更多信息,其他媒体如需转载,请与稿件来源方联系,如产生任何问题与本网无关。
版权保护:本网登载的内容(包括文字、图片、多媒体资讯等)版权属中国日报网(中报国际文化传媒(北京)有限公司)独家所有使用。 未经中国日报网事先协议授权,禁止转载使用。给中国日报网提意见:rx@chinadaily.com.cn
C财经客户端 扫码下载
Chinadaily-cn 中文网微信
